基本信息
西山隧道于2008年12月26日开工建设;于2012年7月12日通车运营。

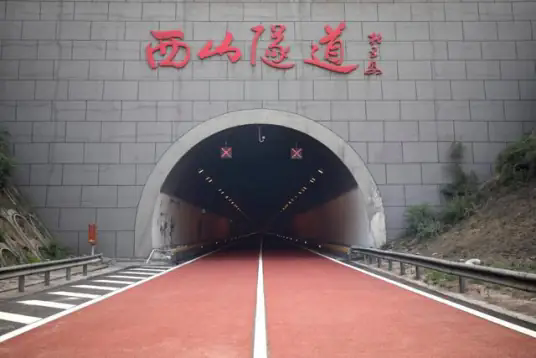

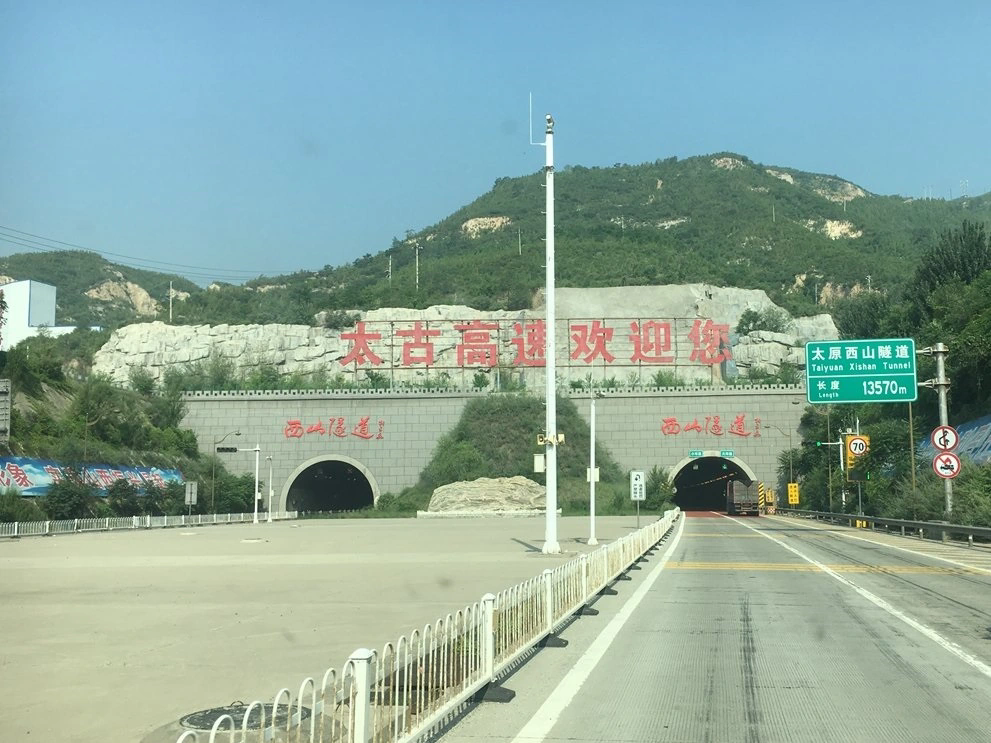

西山隧道起点位于太原市万柏林区东社街道大岩村东北300米处,终点位于王化街道周家山村东南1400米处,左线全长13654米,右线全长13570米,为双向四车道高速公路隧道,设计速度80千米/时。
建设历程
2008年12月26日,西山隧道开工建设。
2009年3月22日,西山隧道进口段动工 ;4月18日,西山隧道出口段右线洞门开始爆破施工 ;4月20日,西山隧道新增斜井进洞施工;5月1日,西山隧道出口段右洞进洞施工;5月3日,西山隧道出口段左洞横通道开始施工;5月13日,西山隧道出口段左洞进入正洞施工。
2010年6月22日,西山隧道1号斜井开挖至正洞。
2011年3月30日,西山隧道2号斜井及竖井贯通;4月20日,西山隧道左线正洞与1号斜井正洞贯通;10月22日,西山隧道进口段左线掘进至分界里程;11月4日,西山隧道进口段右线掘进至分界里程。
2012年7月12日,西山隧道随太原—古交高速公路的开通而通车运营。
2019年3月23日0时至6时,西山隧道太原往古交方向进行隧道机电设备维护施工。
2021年11月11日,西山隧道进行提质改造升级;12月21日,西山隧道恢复通车。
2022年1月14日23:00至15日6:00时、1月15日23:00至16日6:00、1月16日23:00至17日6:00,西山隧道古交至太原方向进行封闭施工;7月27日至8月15日,每日0:00—6:00,西山隧道古交至太原方向进行渗漏水处置施工。
2024年5月7日至27日每日22:00至次日6:00,西山隧道进行病害处置施工作业;6月5日至7日每日0:00至6:00,西山隧道太原至古交方向进行渗水进行应急处治工程施工;7月28日至29日每日0:00至06:00,西山隧道进行应急抢修作业。
隧道位置
西山隧道位于中国山西省太原市万柏林区境内,起点位于东社街道大岩村东北300米处,终点位于王化街道周家山村东南1400米处,途经线路为太原—古交高速公路(晋高速S56)。隧道左线起讫桩号为AZK14+660~AZK1+006,右线起讫桩号为AYK1+010~AYK14+580。
建设成果
建设难题
西山隧道施工主要存在以下难题:
1.隧道单洞施工长度大,施工工期紧:西山隧道的左右线单洞开挖长度为14.14千米,工期要求34个月,十分紧张;
2.隧道工程地质条件复杂多变,施工难度大:根据设计资料,隧道穿过的地层十分复杂,施工中有可能遇到的不良地质情况有岩溶、涌突水、煤层及瓦斯、陷落柱及断层破碎带、膨胀性围岩、岩爆和承压水地段,施工难度大;
3.隧道独头掘进施工长度大,技术难点多隧道单洞长度在7000米以上,同时设有斜井和竖井,隧道独头掘进施工的长度要达到3500米以上,隧道施工中的通风、供电、出碴运输等对进度影响很大,项目需要解决的技术难点很多。
施工工艺
西山隧道在开挖过程中,Ⅲ级围岩采用全断面光面爆破开挖,Ⅳ、V级围岩采用台阶爆破开挖。其中台阶法掘进采用七步流水作业施工技术,施工步骤如下:
1.开挖上部弧形导坑,并施作初期支护;
2.左右错位开挖中台阶,并施作初期支护;
3.左右错位开挖下台阶,并施作初期支护;
4.施作混凝土仰拱,使初期支护闭合成环;
5.监控量测反馈,施作防水膜、灌注混凝土。
文化特色
景观灯带
为了让驾驶员在行驶过程中时刻关注交通安全,西山隧道中段设立了一个景观灯光带。洞壁上设置遮光罩,内置蓝色 LED 投光灯往上照,模拟广阔的苍穹,在隧道顶部安装 LED 点光,形成繁星点点的效果,并按曲线安装 LED 点光,形成犹如波涛与浪花齐舞的效果,寓意太原要做新时期的弄潮人;洞顶则采用蓝色灯光照射,好似从水底世界仰望海面一般,可有效缓解驾驶员视觉疲劳。
阅读量:22 更新时间:2025-06-06
版权声明:可名百科词条系由创作者创建、编辑和维护,内容仅供参考。所有内容仅是创作者的表达,不代表本站观点,本站不为其版权负责! 如有版权问题,请联系我们删除 kefu@kemingbaike.com
